Kết luận thanh tra tại dự án trụ sở Vietcombank chi nhánh TP.HCM

Thanh tra NHNN vừa có thông báo kết luận thanh tra dự án có khó khăn, vướng mắc, tồn đọng kéo dài do Vietcombank làm chủ đầu tư.

Thông tin từ Ngân hàng Nhà nước Việt Nam (NHNN), Thanh tra NHNN đã ban hành Kết luận thanh tra số 26/KL-TTNH3 về việc thanh tra dự án có khó khăn, vướng mắc, tồn đọng kéo dài do Ngân hàng TMCP Ngoại thương Việt Nam (Vietcombank, MCK: VCB) làm chủ đầu tư.

Theo kết luận này, Dự án đầu tư xây dựng Trụ sở chi nhánh VCB TP.HCM tại số 10 Võ Văn Kiệt, phường Sài Gòn, TP.HCM (trước đây là số 29 Bến Chương Dương, phường Nguyễn Thái Bình, quận 1, TP.HCM) với quy mô 1.377m²; diện tích xây dựng công trình: khoảng 826m²; Mật độ xây dựng: khoảng 60%; Hệ số sử dụng đất: khoảng 6,5 lần; Tầng cao công trình (phần nổi): 11 tầng; Số tầng hầm (phần ngầm): 4 tầng; Tổng diện tích sàn xây dựng (bao gồm cả tầng hầm, tầng kỹ thuật mái): khoảng 15.000m².

Tổng mức đầu tư dự án ở mức hơn 326 tỷ đồng; nguồn vốn đến từ vốn đầu tư xây dựng cơ bản, mua sắm tài sản cố định của VCB.

Sau khi được NHNN phê duyệt danh mục đầu tư, VCB đã chủ động phê duyệt chủ trương đầu tư, triển khai các công việc chuẩn bị đầu tư theo quy định; báo cáo, phối hợp với các cơ quan chức năng để kiến nghị giải quyết những khó khăn, vướng mắc phát sinh trong quá trình thực hiện dự án. Các cơ quan có thẩm quyền cơ bản đã và đang xem xét các thủ tục pháp lý liên quan.

Cơ quan thanh tra chỉ rõ, VCB đã thực hiện một số gói thầu cho công tác chuẩn bị đầu tư, tuy nhiên đến nay dự án chưa được triển khai do có một số hạn chế, khó khăn, vướng mắc chủ yếu phát sinh từ nguyên nhân liên quan đến công tác quản lý đất đai và thủ tục hành chính của cơ quan nhà nước, về thông tin người sử dụng đất, mục đích sử dụng đất, về thực hiện phá dỡ công trình hiện trạng, về công tác quản lý đất đai và di dời trạm biến áp.

Quảng cáo

Nguyên nhân khách quan đến từ hệ thống pháp luật về đất đai, đầu tư và xây dựng trong quá trình thực hiện dự án có nhiều thay đổi, điều chỉnh; dịch bệnh Covid-19 diễn biến phức tạp kéo dài trong giai đoạn 2020 - 2022 ảnh hưởng việc tổ chức triển khai dự án của VCB, làm gián đoạn, kéo dài thời gian tiếp nhận, xử lý hồ sơ, giải quyết thủ tục hành chính của các cơ quan có thẩm quyền tại địa phương.

Bên cạnh đó, quá trình sáp nhập địa giới hành chính, quá trình chuyển giao, tiếp nhận nhiệm vụ giữa các cơ quan, đơn vị ảnh hưởng đáng kể đến tiến độ phối hợp, tham mưu, xử lý hồ sơ và giải quyết các thủ tục hành chính liên quan đến dự án.

Về phía các cơ quan, sở, ban, ngành TP.HCM, công tác rà soát hồ sơ pháp lý về đất đai, kiểm tra hiện trạng sử dụng đất và đổi chiều thông tin về quyền sử dụng đất chưa thực hiện đầy đủ, chặt chẽ. Công tác phối hợp giữa các cơ quan chuyên môn trong việc thực hiện chỉ đạo của UBND TP.HCM, tham mưu giải quyết các kiến nghị, đề xuất và hướng dẫn thực hiện thủ tục hành chính còn chậm, thiếu quyết liệt; việc theo dõi, đôn đốc, xử lý các khó khăn, vướng mắc trong quá trình triển khai dự án chưa thường xuyên, chưa kịp thời.

Về phía VCB, việc triển khai một số thủ tục, công việc liên quan đến đất đai thuộc trách nhiệm của chủ đầu tư, việc phối hợp với các cơ quan nhà nước có thẩm quyền trong quá trình rà soát, hoàn thiện hồ sơ, thủ tục pháp lý và đề xuất giải pháp tháo gỡ khó khăn, vướng mắc còn chưa kịp thời.

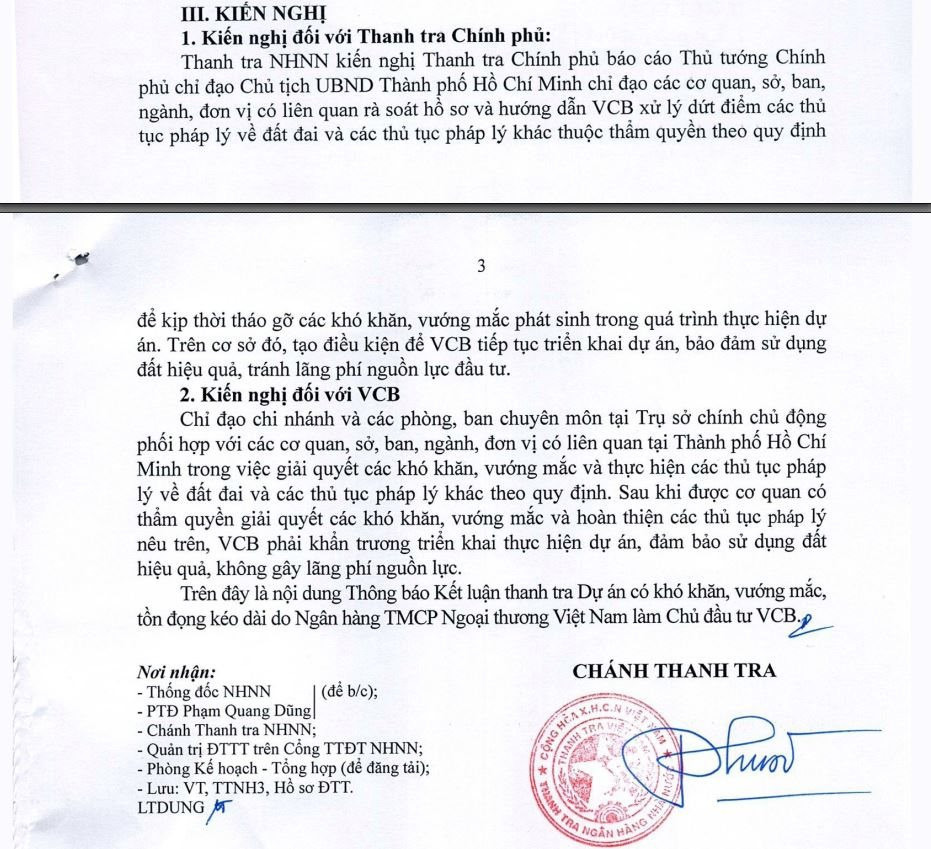

Thanh tra NHNN kiến nghị Thanh tra Chính phủ báo cáo Thủ tướng Chính phủ chỉ đạo Chủ tịch UBND TP.HCM chỉ đạo các cơ quan, sở, ban, ngành, đơn vị có liên quan rà soát hồ sơ và hướng dẫn VCB xử lý dứt điểm các thủ tục pháp lý về đất đai và các thủ tục pháp lý khác thuộc thẩm quyền theo quy định để kịp thời tháo gỡ các khó khăn, vướng mắc phát sinh trong quá trình thực hiện dự án. Trên cơ sở đó, tạo điều kiện để VCB tiếp tục triển khai dự án, bảo đảm sử dụng đất hiệu quả, tránh lãng phí nguồn lực đầu tư.

Nguồn: NHNN

Đối với VCB, Thanh tra HNHH yêu cầu ngân hàng chỉ đạo chi nhánh và các phòng, ban chuyên môn tại Trụ sở chính chủ động phối hợp với các cơ quan, sở, ban, ngành, đơn vị có liên quan tại TP.HCM trong việc giải quyết các khó khăn, vướng mắc và thực hiện các thủ tục pháp lý về đất đai và các thủ tục pháp lý khác theo quy định.

Sau khi được cơ quan có thẩm quyền giải quyết các khó khăn, vướng mắc và hoàn thiện các thủ tục pháp lý nêu trên, VCB phải khẩn trương triển khai thực hiện dự án, đảm bảo sử dụng đất hiệu quả, không gây lãng phí nguồn lực.

Theo markettimes.vn Sao chép

Cùng chuyên mục Bất động sản

Kích hoạt chính sách chống đầu cơ, chống hưởng chênh lệch địa tô từ việc găm đất, bỏ hoang đất đai

Đất đai bỏ hoang, găm giữ chờ chênh lệch địa tô đang làm méo mó thị trường và đẩy giá nhà vượt xa thu nhập thực tế của người dân. Chỉ đạo mới về chính sách tài chính - thuế phù hợp được kỳ vọng sẽ buộc các chủ đầu tư phải chủ động tháo gỡ khó khăn, đưa đất vào khai thác.

Đề xuất bỏ công chứng giao dịch đất đai: Giảm tính an toàn của người dân? Những điểm đột phá trong Nghị quyết mới về đất đai

Hộ liền kề vắng mặt, không ký giáp ranh có được cấp sổ đỏ không?

Trên Cổng Thông tin điện tử Chính phủ, một công dân tại Huế thắc mắc về trường hợp hộ liền kề vắng mặt khi đo đạc, xác định ranh giới để làm thủ tục cấp Giấy chứng nhận quyền sử dụng đất.

Phó Thủ tướng Nguyễn Văn Thắng: Tiếp tục giảm chi phí vốn, phấn đấu giảm thực chất lãi suất cho vay Điều gì quyết định chu kỳ phát triển tiếp theo của thị trường bất động sản?

Doanh nghiệp, chuyên gia hiến kế hoàn thiện Dự thảo Luật Kinh doanh bất động sản sửa đổi

Tại Hội thảo “Góp ý sửa đổi Luật Kinh doanh bất động sản 2023” của Hội môi giới bất động sản Việt Nam (Vars), nhiều doanh nghiệp, chuyên gia đã phản ánh những vấn đề phát sinh trong quá trình thi hành Luật.

Thị trường bất động sản khó rơi vào đợt suy giảm đồng loạt "Chung cư điều chỉnh giá, muốn tranh thủ lúc giá tốt nhưng vẫn 'đau đầu' phải vay ngân hàng"

"Chung cư điều chỉnh giá, muốn tranh thủ lúc giá tốt nhưng vẫn 'đau đầu' phải vay ngân hàng"

"Không mua bây giờ thì sợ sau này giá chung cư tăng trở lại, lỡ mất cơ hội; mà nghe nhiều người dự báo giá còn giảm nữa, tôi lại băn khoăn không biết có nên chờ thêm rồi hẵng mua", chị T.H chia sẻ.

Tập đoàn Đèo Cả đang nghiên cứu đầu tư nhiều dự án với tổng mức đầu tư dự kiến gần 350.000 tỷ đồng Thị trường bất động sản khó rơi vào đợt suy giảm đồng loạt

Tập đoàn Đèo Cả đang nghiên cứu đầu tư nhiều dự án với tổng mức đầu tư dự kiến gần 350.000 tỷ đồng

Bên cạnh hoạt động đầu tư và thi công xây lắp, lĩnh vực quản lý vận hành của Tập đoàn tiếp nhận quản lý thêm hơn 200km đường cao tốc Bắc - Nam đoạn qua các tỉnh miền Trung.

Chuyên gia hé lộ 7 doanh nghiệp có thể đón “sóng” thoái vốn thời gian tới Đề xuất 28 khu TOD dọc tuyến đường sắt TP.HCM - Cần Thơ

Đề xuất 28 khu TOD dọc tuyến đường sắt TP.HCM - Cần Thơ

Mới đây, Ban Quản lý dự án Mỹ Thuận có báo cáo Bộ Xây dựng về nghiên cứu mô hình phát triển đô thị gắn với giao thông công cộng (TOD) thuộc giai đoạn chuẩn bị đầu tư dự án đầu tư xây dựng tuyến đường sắt TP.HCM - Cần Thơ.

"Sự thật" về đại gia tâm linh Xuân Trường Sau Hà Nội và TP.HCM, thị trường bất động sản mới nào sẽ hút mạnh dòng tiền đổ về?

"Sự thật" về đại gia tâm linh Xuân Trường

Hai gói thầu giao thông gần đây với tổng giá trị gần 8.800 tỷ đồng khiến cái tên Xuân Trường một lần nữa xuất hiện dày đặc trên các công trường. Nhưng nếu chỉ nhìn vào những hợp đồng mới này, người ta dễ bỏ qua một Xuân Trường khác đã tồn tại từ lâu phía sau Bái Đính, Tam Chúc: một nhà thầu từng thi công quốc lộ, cao tốc từ hơn một thập kỷ trước.

Thị trường bất động sản "đổi chiều", cạnh tranh bằng chất lượng Đề xuất giảm 30% thuế thu nhập cho hộ kinh doanh, doanh nghiệp có doanh thu đến 10 tỷ đồng

Hà Nội ngày càng khan hiếm nguồn cung văn phòng hạng A tại khu vực trung tâm

Thị trường văn phòng Hà Nội đang mở rộng với nguồn cung mới tập trung tại các khu vực phát triển ngoài trung tâm, trong khi nguồn cung văn phòng hạng A tại khu vực trung tâm ngày càng hạn chế.

Khu phố thương mại SOHO tại The Global City: Nơi bản sắc giao thương song hành nhịp sống toàn cầu Thị trường bất động sản "đổi chiều", cạnh tranh bằng chất lượng
