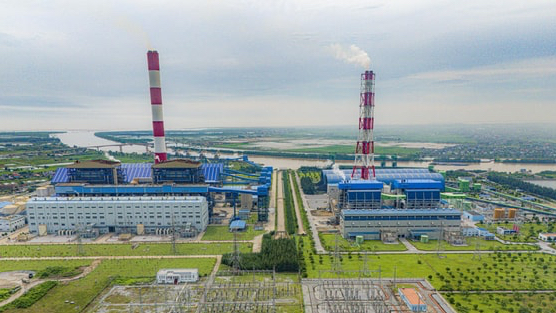

Dự án điện khí LNG 2,6 tỷ USD ở Thái Bình cần 1,2 triệu tấn LNG/năm, nhà đầu tư muốn nhập khẩu từ Úc, Nga, Mỹ, Qatar

Với công suất 1.500 MW sử dụng tuabin khí chu trình hỗn hợp (Combined Cycle Gas Turbine-CCGT) và vận hành khoảng 6.000 giờ/năm, nhà máy nhiệt điện LNG Thái Bình dự kiến sẽ sản xuất 9 tỷ kWh mỗi năm.

Dự án điện khí LNG 2,6 tỷ USD ở Thái Bình cần 1,2 triệu tấn LNG/năm, nhà đầu tư muốn nhập khẩu từ Úc, Nga, Mỹ, Qatar

Dự án nhà máy nhiệt điện LNG Thái Bình, với tổng mức đầu tư 2 tỷ USD, dự kiến sẽ khởi công vào cuối năm nay với mục tiêu đi vào hoạt động tổ máy 1 vào quý IV/2028 và tổ máy 2 vào quý IV/2029.

Mốc khởi công này bám sát mục tiêu của tỉnh Thái Bình là hoàn thành giải phóng mặt bằng dự án trước tháng 5/2025 và lễ khởi công dự án trong tháng 9/2025, được Chủ tịch UBND tỉnh Nguyễn Mạnh Hùng đưa ra từ tháng 2/2025.

Dự án được UBND tỉnh Thái Bình chấp thuận chủ trương đầu tư và chấp thuận nhà đầu tư vào tháng 12/2023. Ba nhà đầu tư là Công ty Tokyo Gas (Nhật), Công ty Điện lực Bắc Kyuden (Nhật), và Tập đoàn Trường Thành của Việt Nam. Vốn góp của dự án là 298,6 triệu USD tương đương 15%, với tỷ lệ của 3 bên lần lượt là 40%, 30%, và 30%.

Phần vốn huy động là 85%.

Tới tháng 1/2024, ba nhà đầu tư ra mắt đơn vị thực hiện dự án là CTCP Điện khí LNG Thái Bình.

Nhà đầu tư cho biết ước tính tổng mức đầu tư dự án là 2,56 tỷ USD (sau thuế), nếu tính cả chi phí bồi thường, hỗ trợ và tái định cư (nếu có), chi phí xây dựng; chi phí thiết bị; chi phí quản lý dự án; chi phí tư vấn đầu tư xây dựng; chi phí khác và chi phí dự phòng cho khối lượng phát sinh và trượt giá.

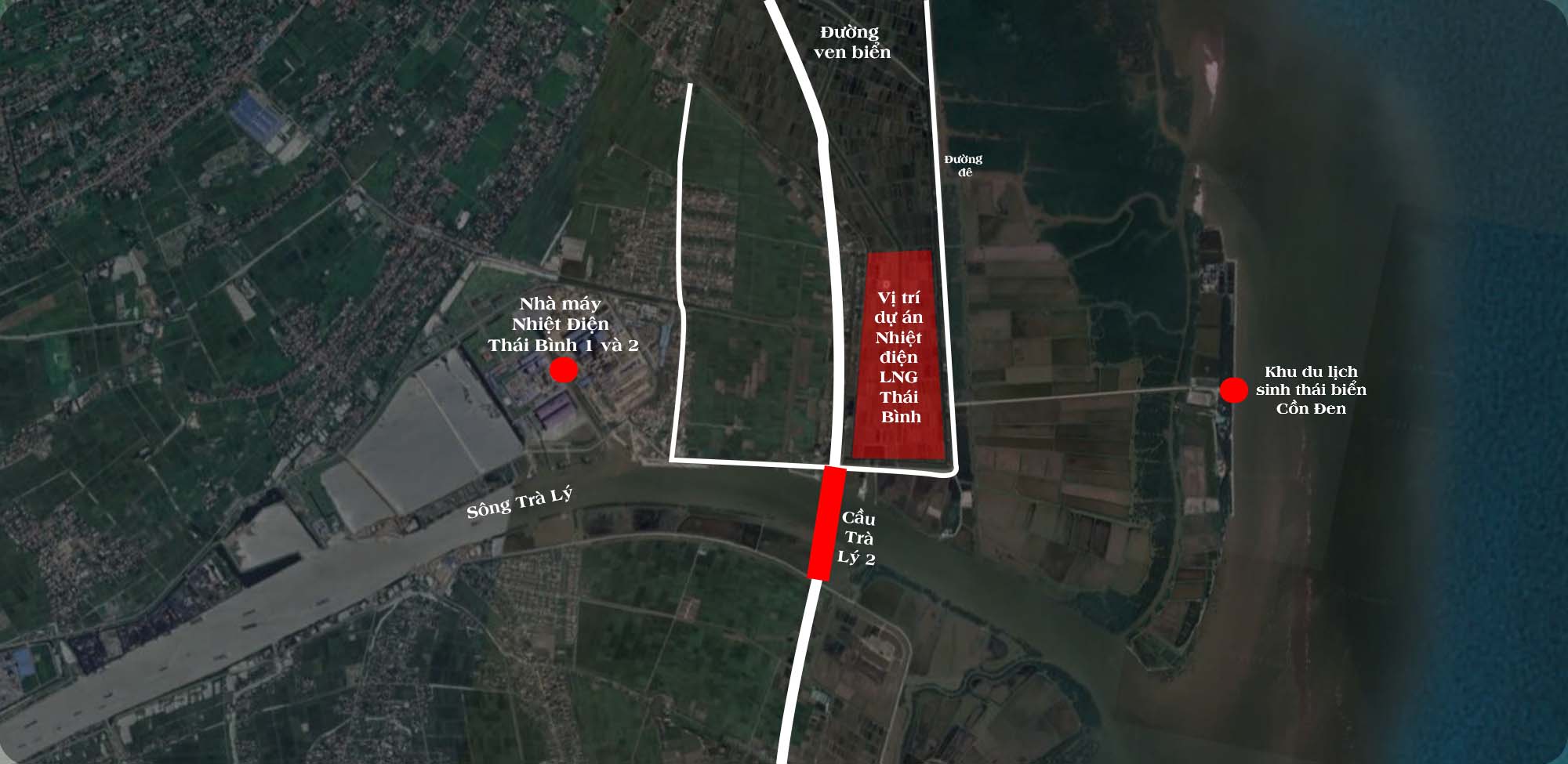

Theo báo cáo đánh giá tác động môi trường của dự án, dự án có quy mô 263,5 hecta trong khu kinh tế Thái Bình. Phần mặt đất là 53,8 hecta gồm nhà máy điện và hành lang kỹ thuật. Phần mặt nước là 209,7 hecta gồm kho tái hóa khí, tuyến đường ống cấp khí, và các hạ tầng khác.

Với công suất 1.500 MW sử dụng tuabin khí chu trình hỗn hợp (Combined Cycle Gas Turbine-CCGT) và vận hành khoảng 6.000 giờ/năm, nhà máy dự kiến sẽ sản xuất 9 tỷ kWh mỗi năm. Tỷ lệ điện tự dùng là 2,8%.

Quảng cáo

Báo cáo cho biết công nghệ CCGT có phát thải CO2 và NOx bằng một nửa so với công nghệ nhiệt điện than hiện đại trên siêu tới hạn (ultrasuper critical - USC), đồng thời không phát thải SO2. Do đó, việc xây dựng nhà máy sẽ bổ sung nguồn điện sạch hơn so với nhà máy nhiệt điện than, góp phần giảm phát thải khí nhà kính và ô nhiễm môi trường và giúp Việt Nam thực hiện Cam kết Quốc gia tự quyết định về cắt giảm khí nhà kính (NDC).

Hơn nữa, đây là nguồn điện ổn định giúp ổn định hệ thống điện trong điều kiện nguồn NLTT bất ổn định (như gió, mặt trời) đang có xu hướng tăng mạnh trên hệ thống.

Nhiên liệu chính của dự án là LNG nhập khẩu, dự kiến tiêu thụ 1,2 triệu tấn/năm. Nhiên liệu phụ (dự phòng) là dầu diesel sẽ cần khoảng 17.000 tấn/năm, được cung cấp từ nguồn nội địa.

Về nhập khẩu LNG, nhà đầu tư cho biết sẽ nhập khẩu từ các cơ sở sản xuất tại các nước xuất khẩu hàng đầu thế giới như: Úc, Qatar, Hoa Kỳ, Nga…để cung cấp LNG cho dự án với giá cạnh tranh.

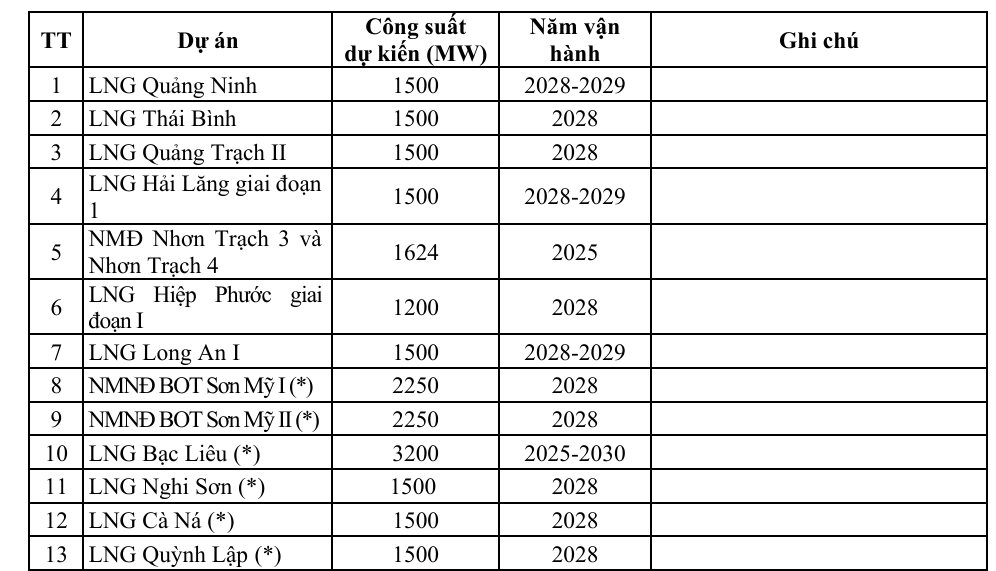

Hiện tại, Việt Nam có duy nhất 1 dự án điện khí LNG đang hoạt động là Nhơn Trạch 3 và Nhơn Trạch 4 ở tỉnh Đồng Nai. Theo Quy hoạch điện VIII điều chỉnh, mục tiêu trong năm 2028 hoặc 2028-2029, có 11 dự án sẽ vận hành.

Việt Nam cũng đang tạo điều kiện thuận lợi cho các doanh nghiệp kinh doanh LNG, trong đó có việc giảm thuế nhập khẩu LNG từ 5% xuống còn 2%, theo Nghị Định 73/2025/NĐ-CP.

Một ưu đãi khác dành cho điện khí LNG là bao tiêu sản phẩm. Nghị định 100/2025/NĐ-CP được ban hành đầu tháng 5 đưa ra quy định về sản lượng điện hợp đồng tối thiểu dài hạn của dự án nhiệt điện khí sử dụng LNG nhập khẩu. Trong đó, sản lượng này không thấp hơn mức 65% sản lượng điện phát bình quân nhiều năm của dự án nhiệt điện khí.

Nhập khẩu LNG từ Mỹ được Thủ tướng xác định là một trọng tâm để cân bằng thương mại bền vững với Mỹ, trong "cơn bão" thuế đối ứng của chính quyền Tổng thống Donald Trump.

Theo Nhịp sống Thị trường Sao chép

Cùng chuyên mục Doanh nghiệp

ROX Key Holdings (TN1) thay Chủ tịch HĐQT, ông Nguyễn Việt Sơn trở lại “ghế nóng”

Sau gần 3 năm rời Hội đồng quản trị, ông Nguyễn Việt Sơn trở lại ROX Key Holdings (TN1) và được bầu làm Chủ tịch HĐQT nhiệm kỳ 2025-2030, thay bà Phạm Thị Vân Hà.

Rox Living “quay xe” dự chi gần 1.500 tỷ đồng mua 100 triệu cổ phiếu MSB Rox Living mua chưa đến 20 triệu cổ phiếu trong tổng số 100 triệu cổ phiếu MSB đã đăng ký

Chủ cũ The Coffee House biến động dòng vốn, chủ mới tiếp tục tái cấu trúc

Hai nhà đầu tư mới chi gần 92 triệu USD để sở hữu 37% Ficus Asia, pháp nhân từng huy động vốn cho hệ sinh thái Seedcom. Trong khi đó, The Coffee House vẫn lỗ sau năm đầu về Golden Gate và tiếp tục được tái cấu trúc.

VNDirect: Làn sóng IPO chuẩn bị bùng nổ với loạt "bom tấn" Highlands, Golden Gate, Điện máy xanh, Long Châu Chuỗi lẩu Haidilao kiếm gần 2.500 tỷ tại Việt Nam, bằng 1/3 của Golden Gate

Gần 224.000 doanh nghiệp gia nhập thị trường, vốn đăng ký bổ sung vào nền kinh tế vượt 5 triệu tỷ đồng

Trong 9 tháng năm 2026, cả nước có hơn 223.900 doanh nghiệp thành lập mới và quay trở lại hoạt động, giảm 3,2% so với cùng kỳ năm trước. Tổng số vốn đăng ký bổ sung vào nền kinh tế đạt hơn 5 triệu tỷ đồng, tăng 6,1% so với cùng kỳ năm 2025.

Gần 112.000 doanh nghiệp thành lập mới trong nửa đầu năm 2026 Doanh nghiệp thành lập mới trong tháng 7 giảm cả về số lượng và vốn đăng ký Hơn 138.000 doanh nghiệp thành lập mới trong 8 tháng, vốn đăng ký vượt 1,7 triệu tỷ đồng

VDSC huy động 800 tỷ đồng trái phiếu, thu hẹp kế hoạch tăng vốn

VDSC dự kiến phát hành 800 tỷ đồng trái phiếu kỳ hạn một năm, lãi suất 9,7%/năm, trong khi dừng kế hoạch ESOP và chào bán cổ phiếu cho cổ đông hiện hữu.

VDSC: VietinBank có thể lãi 5 nghìn tỷ đồng từ chuyển nhượng dự án VietinBank Tower Chứng khoán VDSC dừng chào bán cho cổ đông giữa lúc vốn hóa bốc hơi hơn 40%

Tổng Giám đốc MIK Group: “Miền Nam là một thị trường quan trọng của doanh nghiệp”

Tại sự kiện khai trương House of MIK, ông Nhân Hữu Học, Tổng Giám đốc MIK Group miền Nam cho hay, miền Nam là một thị trường quan trọng trong chiến lược phát triển dài hạn của MIK Group.

ICD Tân Cảng - Long Bình (ILB) bị phạt 157,5 triệu đồng vì loạt vi phạm công bố thông tin Văn Phú muốn trả thêm cổ tức 10% bằng cổ phiếu

VinFast, THACO, Vinamilk và loạt ông lớn Việt mang hàng tỷ USD ra nước ngoài xây nhà máy, phát triển vùng nguyên liệu

Từ ô tô điện, sữa, cao su đến sản xuất đường và trồng lúa, nhiều doanh nghiệp Việt đã xây dựng nhà máy, phát triển vùng nguyên liệu tại nước ngoài, với quy mô đầu tư lên tới hàng chục nghìn ha.

Cùng hưởng lợi từ nhu cầu xây dựng tăng, lợi nhuận doanh nghiệp thép và xây lắp tăng giảm trái chiều Lợi nhuận loạt doanh nghiệp xây lắp dự báo phân hóa mạnh trong quý III/2026

ICD Tân Cảng - Long Bình (ILB) bị phạt 157,5 triệu đồng vì loạt vi phạm công bố thông tin

ICD Tân Cảng - Long Bình bị Thanh tra Chứng khoán Nhà nước xử phạt tổng cộng 157,5 triệu đồng do không công bố nhiều nghị quyết HĐQT và công bố chưa đầy đủ thông tin về quản trị doanh nghiệp, cổ đông và các giao dịch với bên liên quan.

PVcomBank chuẩn bị phát hành riêng lẻ 300 triệu cổ phiếu, giá chào bán cao hơn 62% thị giá Đầu tư Phát triển Nhà Đà Nẵng bị phạt và truy thu thuế hơn 424 triệu

Bộ Công an cảnh báo hàng loạt thủ đoạn "bẫy" người mua nhà

Cục An ninh Kinh tế (Bộ Công an) vừa phát thông báo khuyến cáo người dân và doanh nghiệp cần nâng cao ý thức chấp hành các quy định pháp luật về nhà ở, kinh doanh bất động sản.

Bất động sản nghỉ dưỡng 2026: Lợi thế nghiêng về dự án tổ hợp điểm đến quy mô lớn Bộ Nội vụ trả lời về thông tin tiếp tục sáp nhập xã phường
