PV Power mang về gần 1.800 tỷ đồng doanh thu trong tháng 8

Doanh thu của PV Power sụt giảm so với các tháng trước do tháng 8 là thời điểm mùa mưa tại vùng Bắc Bộ, Bắc Trung Bộ và Nam Bộ.

PV Power mang về gần 1.800 tỷ đồng doanh thu trong tháng 8

Tổng công ty Điện lực Dầu khí Việt Nam - CTCP (PV Power, mã POW) vừa công bố tình hình kinh doanh sơ bộ trong tháng 8 và luỹ kế 8 tháng đầu năm 2024.

PV Power cho biết, tháng 8 là thời điểm mùa mưa tại vùng Bắc Bộ, Bắc Trung Bộ và Nam Bộ. Bên cạnh đó, nắng nóng vẫn tiếp diễn khiến nhiệt độ trung bình trên cả nước cao hơn từ 0,5 -1 độ C so với trung bình nhiều năm, tuy nhiên cường độ không quá gay gắt.

Theo PV Power, do ảnh hưởng của thời tiết nắng nóng và Qc các nhà máy nhiệt điện giao thấp nên giá thị trường tăng dần, đặc biệt các ngày cuối tháng thường xuyên đạt mức trần. Giá thị trường toàn phần (FMP) bình quân tháng 8 đạt khoảng 1.495 đồng/kWh.

Tính chung trong tháng 8/2024, các nhà máy điện của PV Power đã sản xuất ra tổng 966,3 triệu kWh, tăng 57,9% so với cùng kỳ và tổng doanh thu ước tính đạt 1.796,2 tỷ đồng, tương đương so với cùng kỳ (cùng kỳ ghi nhận doanh thu 1.796 tỷ đồng).

Lũy kế 8 tháng đầu năm, tổng sản lượng điện của các nhà máy điện của PV Power khoảng 10,38 tỷ kWh. Doanh thu ước đạt 19.954 tỷ đồng, tăng nhẹ 0,2% so với con số 19.920 tỷ đồng của cùng kỳ năm trước.

Trong cơ cấu doanh thu 8 tháng đầu năm 2024, doanh thu của nhóm nhà máy điện Cà Mau 1&2 đạt 7.705 tỷ đồng, chiếm 38,61% tổng doanh thu; doanh thu nhà máy điện Vũng Áng 1 đạt 7.561 tỷ đồng, chiếm 37,89% tổng doanh thu; doanh thu nhà máy điện Nhơn Trạch 2 đạt 3.620 tỷ đồng, chiếm 18,14 % tổng doanh thu; các nhà máy còn lại đóng góp 5,35% tổng doanh thu.

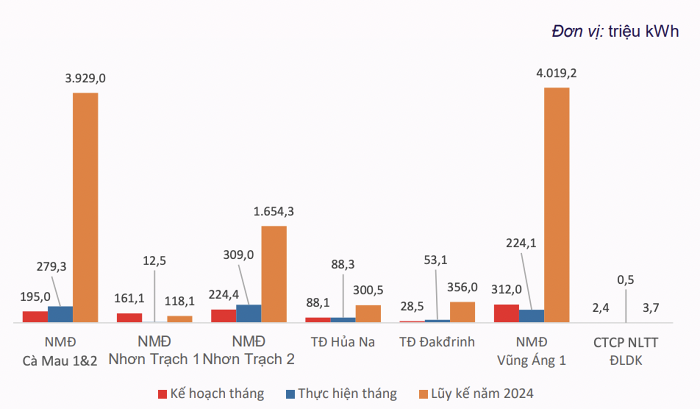

Sản lượng điện trong tháng 8 và 8 tháng năm 2024 của PV Power - Nguồn: POW

Về chi tiết các nhà máy điện, PV Power cho biết, nhà máy Cà Mau 1&2 đã được cung cấp khí đáp ứng yêu cầu vận hành. Trong đó, từ ngày 15/8 nhà máy không được cấp khí do dừng bảo dưỡng sửa chữa giàn khoan hàng năm, trong thời gian từ 1- 15/8 nhà máy có đủ khi để vận hành. Nhà máy điện Cà Mau 1&2 chào giá vận hành đáp ứng Qc và tăng tối đa sản lượng và hiệu quả vào các thời điểm giá thị trường cao.

Với nhà máy điện Vũng Áng 1, từ ngày 15/8 -19/10, nhà máy sẽ thực hiện trung tu tổ máy 2. Do giá thị trường toàn phần bình quân cao hơn so với chi phí biến đổi nhiên liệu than, nhà máy điện Vũng Áng 1 chào giá vận hành tối đa sản lượng để tối ưu hiệu quả.

Còn đối với Nhà máy điện Nhơn Trạch 1, tại một số thời điểm Nhơn Trạch 1 được Trung tâm Điều độ Hệ thống điện quốc gia (A0) huy động vận hành với sản lượng rất thấp.

Quảng cáo

Trong khi đó, Nhơn Trạch 2 được giao Qc 326,8 triệu kWh (kế hoạch đầu năm giao chỉ 40,7 triệu kWh). Với Qc được giao khá cao, Nhà máy Nhơn Trạch 2 chào giá vận hành đáp ứng Qc và tăng tối đa sản lượng và hiệu quả.

Với nhóm thuỷ điện, tháng 8 là thời điểm đầu mùa mưa, mực nước hồ chứa thủy điện Hủa Na cuối tháng 7 là +224,2 m/MNC +215,0m. Vì thế, nhà máy chào giá vận hành tối đa sản lượng có thể phát để tận dụng lượng nước về trước, đầu mùa lũ.

Nhà máy điện Đakđrinh thực hiện tiểu tu tổ máy 2 từ ngày 28/7 đến 12/8. Với giá thị trường cao, mực nước hồ chứa nhà máy điện đang đáp ứng nhu cầu vận hành, Đakđrinh chào giá để vận hành tối đa sản lượng để đưa hồ chứa về mực nước chết, tận dụng tối đa hiệu quả hồ chứa cuối mùa khô.

Về tình hình dự án Đầu tư nhà máy điện Nhơn Trạch 3 & Nhơn Trạch 4, PV Power cho biết đã ký hợp đồng thuê đất với Tổng Công ty Tín Nghĩa ngày 27/5 đối với phần diện tích 30,8 ha và đã được Sở Tài nguyên - Môi trường cấp sổ đỏ ngày 29/5.

Đối với phần diện tích khoảng 6,4 ha, ngày 20/8 Ban Quản lý dự án điện đã gửi hợp đồng thuê đất cho Tổng Công ty Tín Nghĩa.

Tính đến cuối tháng 8, tiến độ tổng thể của gói thầu EPC hoàn thành ước đạt 87%, so với kế hoạch dự kiến đạt 92%. Ngoài ra, PV Power đang tiếp tục thực hiện công tác thu xếp vốn, đàm phán hợp đồng mua bán khí và hợp đồng mua bán điện cho dự án theo đúng tiến độ.

Về kế hoạch trong tháng 9, công ty đặt mục tiêu sản lượng cho các nhà máy là 1,16 tỷ kWh, doanh thu tương ứng là 2.193 tỷ đồng.

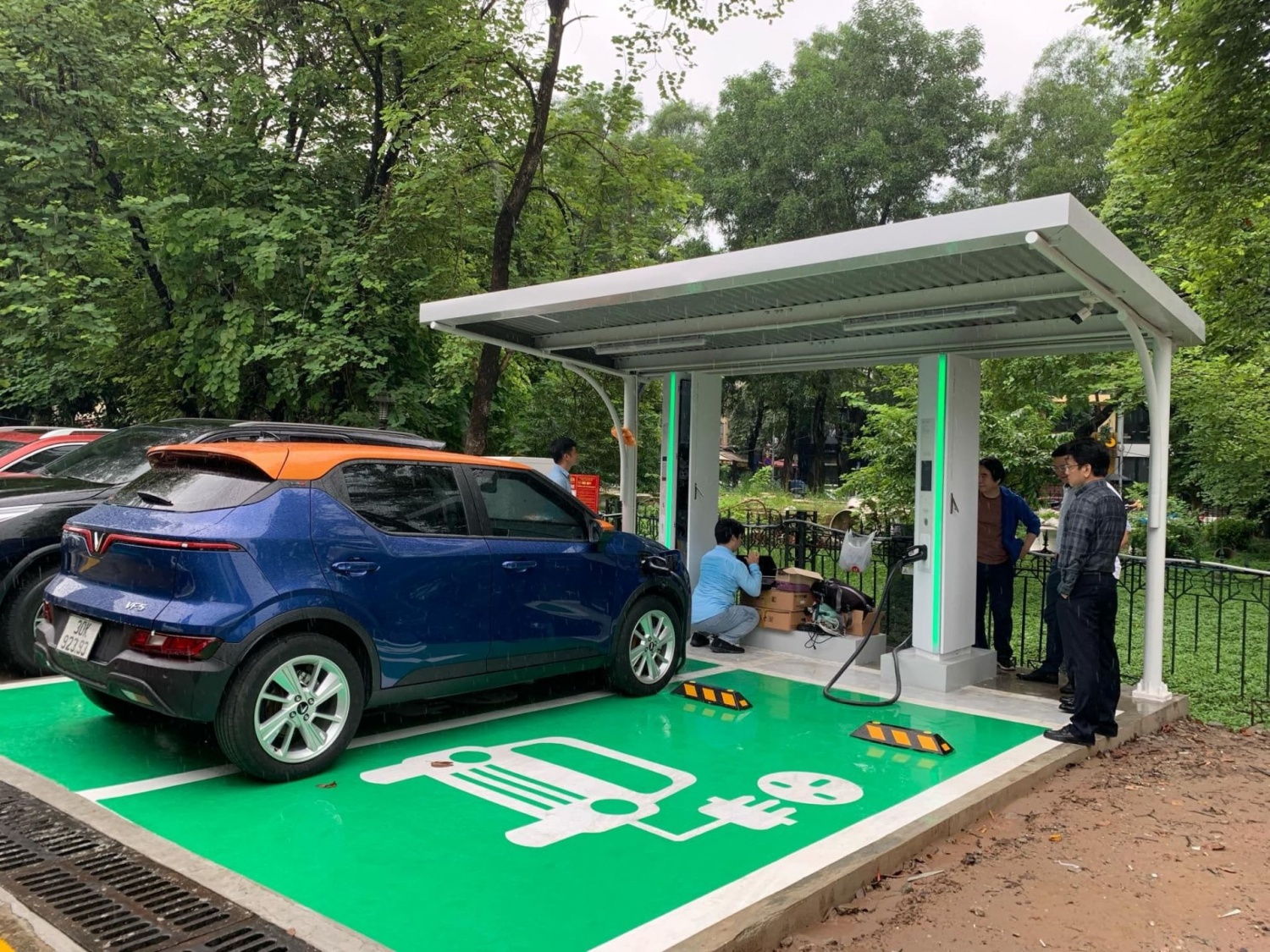

PV Power dự kiến sẽ đưa trạm sạc tại số 6 phố Huỳnh Thúc Kháng, Hà Nội đi vào hoạt động vào tháng 9/2024.

Trong một diễn biến khác, mới đây, PV Power công bố đã ký biên bản thỏa thuận hợp tác với đối tác Hàn Quốc để nghiên cứu và phát triển hệ thống trạm sạc tại Việt Nam.

Trong năm nay, công ty sẽ thí điểm đặt trạm sạc đầu tiên tại số 6 phố Huỳnh Thúc Kháng, Hà Nội. Diện tích đặt trạm khoảng 30 - 35 m2. Trạm sạc gồm 2 cây sạc dạng tủ đứng, có trang bị 2 cổng sạc với công suất 50 - 60 kW/cổng sạc, tổng chi phí đầu tư của dự án khoảng hơn 1,8 tỷ đồng, tổng công suất sử dụng 100 -120 kW. Dự kiến trạm sạc này sẽ đi vào hoạt động từ tháng 9/2024.

Sau khi trạm sạc số 6 Huỳnh Thúc Kháng đi vào hoạt động, PV Power tiếp tục triển khai thí điểm thêm 2 trạm sạc nữa tại 222 đường Trần Duy Hưng, Cầu Giấy, Hà Nội (Big C Thăng Long).

Theo kế hoạch của PV Power, sau 2 năm thí điểm, PV Power sẽ đánh giá lại hiệu quả của dự án, sau đó sẽ phát triển đồng bộ trên toàn quốc, dự kiến đến năm 2035 sẽ phát triển thêm 1.000 trạm sạc.

Theo thitruongtaichinhtiente.vn Sao chép

Cùng chuyên mục Doanh nghiệp

Bộ Xây dựng đang làm 3 việc quan trọng để điều tiết giá nhà

Tư duy phát triển nhà ở đang được điều chỉnh theo hướng đa dạng hóa nguồn cung, không chỉ tập trung vào nhà ở thương mại mà mở rộng sang nhà ở xã hội và nhà ở cho thuê, trong đó nhà ở cho thuê được xem là phân khúc chiến lược trong dài hạn.

PNJ thông báo doanh thu bán lẻ tháng 7/2026 tăng gần 20%, 'cá mập' trung thành vẫn bán ra và không còn là cổ đông lớn “Ông lớn” hạ tầng CII báo lãi quý 2 “bốc hơi” hơn 90%

“Ông lớn” hạ tầng CII báo lãi quý 2 “bốc hơi” hơn 90%

“Ông lớn” hạ tầng CII ghi nhận kết quả kinh doanh kém tích cực trong quý 2/2026, lợi nhuận sau thuế chỉ đạt 16,9 tỷ đồng, “bốc hơi” hơn 90% so với cùng kỳ năm trước.

Trái phiếu không tài sản đảm bảo của CII “hút” vốn gấp hơn 3,2 lần quy mô chào bán CII điều chỉnh phương án sử dụng vốn trái phiếu sau khi phát hiện điểm bất lợi

F88 báo lãi quý II/2026 gấp đôi cùng kỳ, giải ngân cho vay kỷ lục hơn 6.000 tỷ đồng

Quý II/2026, F88 giải ngân cho vay hơn 6.000 tỷ đồng, mức cao nhất từ trước đến nay, đưa dư nợ cho vay lên 8.827 tỷ đồng. Doanh thu tăng 62% so với cùng kỳ và lợi nhuận sau thuế vượt 300 tỷ đồng dù công ty tiếp tục tăng mạnh trích lập dự phòng rủi ro.

Chủ tịch HĐQT F88: Tự tin với kế hoạch lãi kỷ lục, sẽ niêm yết cổ phiếu trên HOSE trong nửa cuối năm 2026 F88 chốt ngày phát hành hơn 110 triệu cổ phiếu thưởng, tăng vốn vượt 2.200 tỷ đồng Cổ phiếu quanh 78.000 đồng, F88 chốt giá chào bán 71.000 đồng/cp để huy động hơn 1.560 tỷ đồng

Lỗ lũy kế của doanh nghiệp chủ quản Đầm Sen “phình to” lên hơn 400 tỷ đồng

Dù nắm trong tay hơn 550 tỷ đồng tiền gửi và đầu tư tài chính, đồng thời sở hữu tổng tài sản hơn 900 tỷ đồng, CTCP Dịch vụ Du lịch Phú Thọ (UPCoM: DSP) – doanh nghiệp quản lý Công viên Văn hóa Đầm Sen vẫn chưa thể thoát khỏi vòng xoáy thua lỗ, lỗ lũy kế "phình to" lên hơn 400 tỷ đồng.

Điều chỉnh Quy hoạch chi tiết Khu đô thị Công viên công nghệ phần mềm Hà Nội TP.Hồ Chí Minh sẽ chuyển 2 khu “đất vàng” làm công viên

Thắng kiện sau nhiều năm tranh chấp, công ty thành viên Novaland (NVL) vẫn "mắc kẹt" với dự án Khu dân cư 7/5

Sau khi giành phần thắng trong quá trình giải quyết tranh chấp tại Trung tâm Trọng tài Quốc tế Việt Nam (VIAC) và được TAND TP.HCM giữ nguyên hiệu lực phán quyết trọng tài, Công ty TNHH Đầu tư và Phát triển Địa ốc Gia Huy (thành viên Tập đoàn Novaland - NVL) cho biết, vẫn đang chờ quá trình thi hành án hoàn tất để tiếp nhận dự án Khu dân cư 7/5 tại phường Long Bình, TP.HCM.

Sở Giao dịch Chứng khoán London chuẩn bị triển khai hệ thống giao dịch 24/7 Nguồn cung văn phòng Hà Nội tăng mạnh
