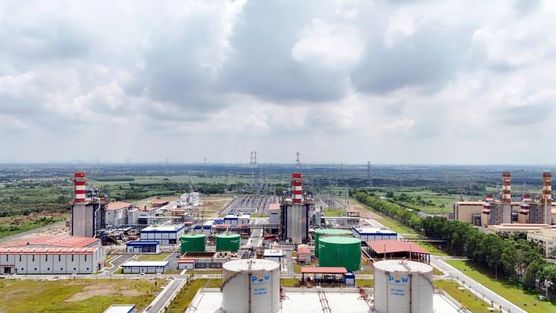

Vietcap dự phóng hai nhà máy điện khí LNG đầu tiên của Việt Nam sẽ ghi nhận lỗ khoảng 1.000 tỷ đồng trong năm 2026

CTCK Vietcap dự phóng Nhơn Trạch 3 và 4 sẽ ghi nhận lỗ khoảng 1.000 tỷ đồng trong năm 2026 nhưng sẽ có lãi 424 tỷ đồng vào năm 2028, dựa trên hiệu suất cao 62% và suất tiêu hao nhiên liệu thấp.

Vietcap dự phóng hai nhà máy điện khí LNG đầu tiên của Việt Nam sẽ ghi nhận lỗ khoảng 1.000 tỷ đồng trong năm 2026

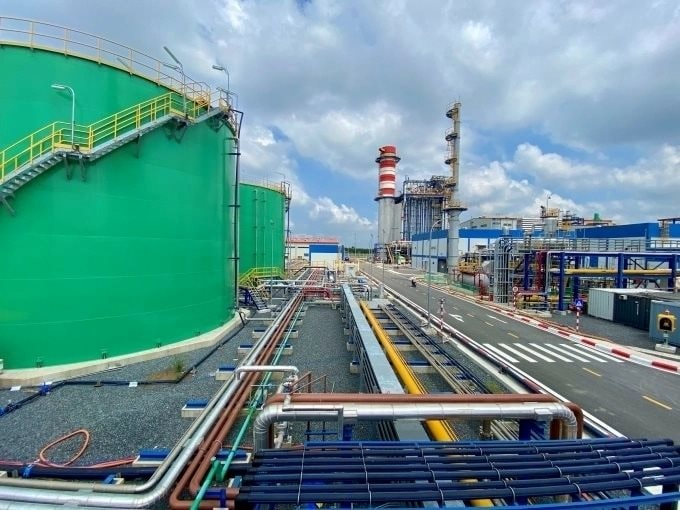

Ngày 14/12/2025, hai nhà máy điện LNG Nhơn Trạch 3 và Nhơn Trạch 4 đã được khánh thành tại tỉnh Đồng Nai.

Cụm dự án điện khí LNG Nhơn Trạch 3 và 4 sẽ chính thức được vận hành thương mại từ ngày 1/1/2026. Trước đó, Nhà máy Nhơn Trạch 3 đã được công nhận vận hành thương mại vào ngày 19/11/2025.

Khi đi vào vận hành ổn định, cụm nhà máy này dự kiến đóng góp doanh thu khoảng 25.000 tỷ đồng và nộp ngân sách tỉnh Đồng Nai khoảng 1.000 tỷ đồng mỗi năm.

Đây là các nhà máy đầu tiên tại Việt Nam sử dụng LNG nhập khẩu làm nhiên liệu, được xây dựng trong 3,5 năm, từ tháng 5/2022 đến tháng 12/2025.

Hai nhà máy do Tổng công ty Điện lực Dầu khí Việt Nam (PV Power, mã chứng khoán POW)– đơn vị thành viên Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (Petrovietnam) – làm chủ đầu tư, liên danh nhà thầu Lilama – Samsung C&T là tổng thầu EPC.

Quảng cáo

CTCK Vietcap dự phóng Nhơn Trạch 3 và 4 sẽ ghi nhận lỗ khoảng 1.000 tỷ đồng trong năm 2026 nhưng sẽ có lãi 424 tỷ đồng vào năm 2028, dựa trên hiệu suất cao 62% và suất tiêu hao nhiên liệu thấp.

Theo CTCK SSI, Nhơn Trạch 3 và 4 đóng vai trò quan trọng đối với an ninh năng lượng Việt Nam đến năm 2030 trong bối cảnh mở rộng nguồn năng lượng tái tạo và khó khăn tại các dự án LNG khác.

Dự án lập kỷ lục về thời gian lựa chọn nhà thầu EPC, chỉ trong 11 tháng. Ngoài ra, dự án ghi nhận mức chi phí đầu tư thấp hơn, chỉ 0,86 triệu USD/MW (tương đương 1,4 tỷ USD cho công suất 1.624 MW), so với đa số các dự án điện khí và điện than. Ví dụ, Nhơn Trạch 2 có suất đầu tư 0,92 triệu USD/MW, tổng vốn 690 triệu USD cho công suất 750 MW. Dự án cung ứng hơn 9 tỷ kWh một năm (theo công suất thiết kế).

Cả hai nhà máy là mắt xích quan trọng trong chuỗi LNG Thị Vải - Nhơn Trạch, bổ sung nguồn điện nền quan trọng cho khu vực phía nam.

Dự án sử dụng công nghệ tuabin khí tiên tiến của General Electric (Mỹ), đáp ứng các tiêu chuẩn khí thải nghiêm ngặt và cho phép linh hoạt sử dụng nhiên liệu – từ LNG đến đồng đốt hydrogen lên đến 50%, với lộ trình dài hạn hướng tới vận hành 100% bằng hydrogen.
Đây cũng là dự án điện đầu tiên tại Việt Nam thu xếp thành công vốn vay quốc tế (hơn 1 tỷ USD) mà không cần bảo lãnh Chính phủ.

Theo báo cáo tài chính quý 3/2025 của PV Power, giá trị xây dựng cơ bản dở dang của Dự án Nhà máy Điện khí Nhơn Trạch 3, 4 là 23.658 tỷ đồng.

Theo Nhịp sống thị trường Sao chép

Cùng chuyên mục Kinh doanh

Danh tính 20 cổ đông ngoại đang nắm 71,259 % vốn Fintech "kỳ lân" MoMo

MoMo - kỳ lân công nghệ tài chính (fintech) với định giá vượt mức tỷ USD nhưng doanh nghiệp đứng sau hiện có vốn điều lệ chỉ hơn 179,5 tỷ đồng, trong đó 20 cổ đông ngoại đang nắm 71,259%.

Một cổ đông ngoại bất ngờ rời khỏi danh sách nắm từ 1% vốn của TPBank Cổ đông ngoại muốn bán 8 - 9% vốn Techcombank

Chứng khoán châu Á đồng loạt bứt phá theo Phố Wall

Sắc xanh lan tỏa trên các thị trường châu Á trong phiên giao dịch sáng 12/1, nhờ lực đẩy từ chứng khoán Mỹ. Tuy nhiên, giới đầu tư vẫn thận trọng trước diễn biến ở Iran và đà tăng mạnh của giá vàng.

Chứng khoán Hàn Quốc tăng tốc và lập đỉnh mới Chứng khoán thế giới lập đỉnh lịch sử bất chấp dữ liệu trái chiều

Hong Kong (Trung Quốc): Điểm sáng về sở hữu trí tuệ và vận tải biển xanh

Vị thế của Hong Kong (Trung Quốc) như một điểm đến hàng đầu cho các trụ sở kinh doanh toàn cầu đang tiếp tục được củng cố nhờ niềm tin dòng vốn và sức sống kinh tế được cải thiện.

Thị trường IPO của Hong Kong (Trung Quốc) dự kiến giành lại vị thế hàng đầu sau 6 năm Hong Kong (Trung Quốc) tập trung phát triển thị trường vàng vào năm 2026
