Thủy điện Bản Vẽ cắt giảm 74% lưu lượng đỉnh lũ do ảnh hưởng của cơn bão số 3

Do ảnh hưởng của cơn bão số 3, trên lưu vực hồ chứa của Nhà máy Thủy điện Bản Vẽ đã xuất hiện trận lũ đặc biệt lớn. Tại thời điểm xuất hiện đỉnh lũ với lưu lượng 12.800 m3/s, hồ chứa Thủy điện Bản Vẽ đã xả nước qua công trình 3.285 m3/s, cắt giảm đến 74%

Thủy điện Bản Vẽ cắt giảm đến 74% lưu lượng đỉnh lũ, góp phần giảm ngập lụt cho hạ du

Lũ bắt đầu xuất hiện lúc 4h00 ngày 22/7 với lưu lượng 583 m3/s, mực nước hồ cùng thời điểm là 189,08 m. Lũ sau đó tăng nhanh, đạt 1.500 m3/s lúc 10h00 cùng ngày, mực nước hồ là 189,69 m.

Trước tình hình đó, vào lúc 10h15 cùng ngày, Công ty Thủy điện Bản Vẽ đã nhận được lệnh vận hành giảm lũ cho hạ du của Ban chỉ huy Phòng chống thiên tai, tìm kiếm cứu nạn và phòng thủ dân sự tỉnh Nghệ An.

Quảng cáo

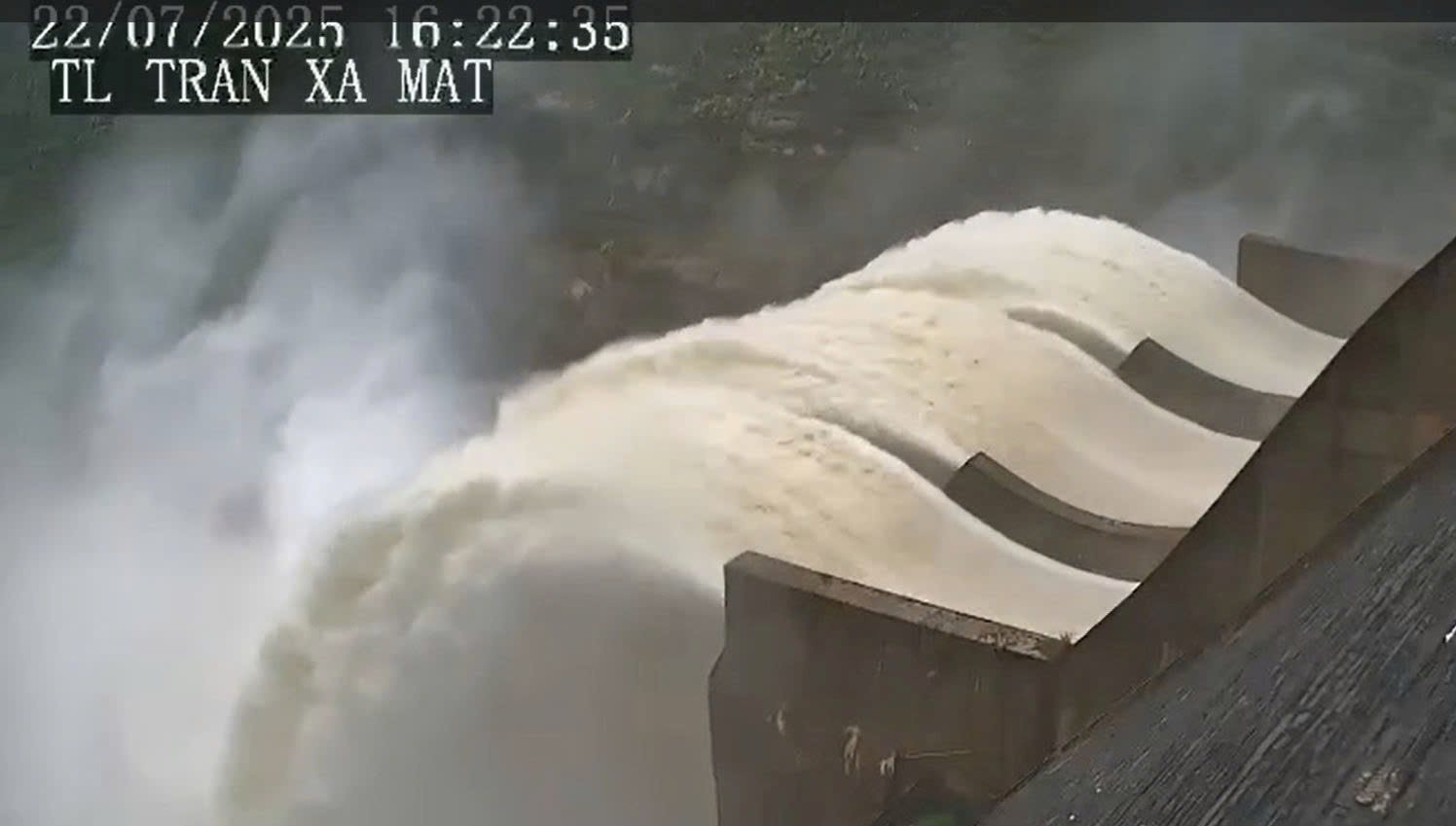

Đến 16h00, hồ chứa bắt đầu vận hành điều tiết nước qua tràn với lưu lượng 508 m3/s (các cửa van mở hoàn toàn), tổng lưu lượng nước xả qua công trình là 845 m3/s, mực nước hồ cùng thời điểm là 191,23 m (mực nước đón lũ thấp nhất là 191,5 m).

Đến 2h00 ngày 23/7, lũ về hồ đạt đỉnh với lưu lượng 12.800 m3/s. Tại thời điểm xuất hiện đỉnh lũ, hồ chứa Thủy điện Bản Vẽ đã xả nước qua công trình là 3.285 m3/s, cắt giảm đến 74% lưu lượng đỉnh lũ.

Việc cắt, giảm lũ cho hạ du làm mực nước hồ tăng nhanh, hồ chuyển dần sang chế độ vận hành đảm bảo an toàn công trình. Tuy nhiên, do vùng hạ du đang xảy ra ngập lụt nghiêm trọng nên Công ty Thủy điện Bản Vẽ đã báo cáo Chủ tịch UBND tỉnh Nghệ An xin chuyển từ chế độ vận hành đảm bảo an toàn công trình sang chế độ vận hành bất thường để hạn chế việc xả nước xuống hạ du, tiếp tục đóng góp vào việc giảm ngập lụt cho hạ du.

Đây là trận lũ đặc biệt lớn, vượt tần suất lũ kiểm tra (lũ kiểm tra của công trình thủy điện Bản Vẽ có lưu lượng là 10.500 m3/s). Tuy nhiên, Công ty đã vững vàng vượt qua, vận hành đảm bảo an toàn tuyệt đối cho công trình đầu mối, góp phần đáng kể trong việc cắt, giảm lũ cho hạ du.

Theo thitruongtaichinhtiente.vn Sao chép

Cùng chuyên mục Tiêu điểm

Kết luận số 14 của Bộ Chính trị về bảo đảm nguồn cung, giá nhiên liệu trong tình hình mới

Thay mặt Bộ Chính trị, đồng chí Trần Cẩm Tú, Ủy viên Bộ Chính trị, Thường trực Ban Bí thư vừa ký ban hành Kết luận số 14-KL/TW ngày 20/3/2026 về bảo đảm nguồn cung, giá nhiên liệu ổn định trong tình hình mới.

Giá xăng dầu đồng loạt tăng từ 23h00 ngày 19/3 Thủ tướng đồng ý chủ trương ứng ngân sách cho Quỹ bình ổn giá xăng dầu Giá xăng dầu được điều chỉnh ngay sau một ngày nếu giá cơ sở tăng trên 15%

Thủ tướng yêu cầu ACV không làm gián đoạn tiến độ dự án sân bay Long Thành

Thủ tướng Phạm Minh Chính yêu cầu tiếp tục hướng dẫn, chỉ đạo Tổng Công ty Cảng Hàng không Việt Nam (ACV) cùng các cơ quan liên quan khẩn trương tháo gỡ vướng mắc, bảo đảm hoạt động của doanh nghiệp diễn ra bình thường và không làm gián đoạn tiến độ triển khai dự án Sân bay Long Thành giai đoạn 1.

ACV báo lãi kỷ lục hơn 12.000 tỷ, đã đầu tư 34.000 tỷ đồng vào sân bay Long Thành chiếm gần 40% tổng tài sản Tổng Bí thư và nỗi lo lãng phí tại dự án sân bay Long Thành 16 tỷ USD: Chủ đầu tư ACV đã chi bao nhiêu tiền? Chính phủ: Nghiên cứu làm metro số 1 nối dài đến sân bay Long Thành, triển khai theo cơ chế khẩn cấp
